الخلاصة السريعة
- الخزان الأرضي يحتاج حماية في الاتجاهين: يمنع خروج الماء إلى التربة، ويمنع دخول رطوبة التربة وأملاحها إلى مياه الشرب.
- أضعف نقطة في الخزان هي وصلة الصب بين الأرضية والجدران، ولهذا يوضع فيها شريط منع التسرب قبل صب الأرضية.
- أي دهان داخل الخزان يجب أن يكون معتمدا لملامسة مياه الشرب، مثل المنتجات الحاصلة على شهادة NSF/ANSI/CAN 61.
- اختبار الامتلاء يجرى قبل الردم، حتى يمكن رؤية أي رشح على الوجه الخارجي للجدران وإصلاحه.
المراجعة الفنية: المهندس صالح المحسن، مؤسس أفق العلا للمقاولات والتطوير العقاري، بخبرة تقارب 25 سنة في المقاولات والتطوير العقاري.
تسريب الخزان الأرضي من أصعب العيوب في الفيلا: لا تراه لأنه تحت الأرض، وقد يظهر أثره بعد سنوات في صورة فاتورة مياه مرتفعة، أو هبوط في البلاط فوقه، أو رطوبة في الجدران القريبة. وإصلاحه بعد الردم والتشطيب يعني تكسيرا وحفرا وتكلفة كان يمكن تجنبها.
عزل الخزان الأرضي يبدأ قبل الصب، ولا ينتهي بدهان العزل. في هذا الدليل نشرح المراحل بالترتيب، وما الذي يراجعه المالك أو المشرف في كل مرحلة، مع صور من خزان فيلا نفذته أفق العلا في مشروع عظم بحي العارض شمال الرياض.
محتويات المقال
- لماذا يحتاج الخزان الأرضي حماية في الاتجاهين؟
- الخرسانة نفسها خط الدفاع الأول
- شريط منع التسرب عند وصلات الصب
- جلبات المواسير: النقطة التي ينساها كثيرون
- العزل الخارجي قبل الردم
- الدهان الداخلي: مياه الشرب لها شروطها
- اختبار الامتلاء قبل الردم
- قائمة استلام الخزان قبل الردم
- أخطاء شائعة تكلف لاحقا
- من مشروعنا في حي العارض
- أسئلة شائعة
محتويات المقال (12)
- لماذا يحتاج الخزان الأرضي حماية في الاتجاهين؟
- الخرسانة نفسها خط الدفاع الأول
- شريط منع التسرب عند وصلات الصب
- جلبات المواسير: النقطة التي ينساها كثيرون
- العزل الخارجي قبل الردم
- الدهان الداخلي: مياه الشرب لها شروطها
- اختبار الامتلاء قبل الردم
- قائمة استلام الخزان قبل الردم
- أخطاء شائعة تكلف لاحقا
- من مشروعنا في حي العارض
- أسئلة شائعة
- المراجع
لماذا يحتاج الخزان الأرضي حماية في الاتجاهين؟
الماء داخل الخزان يضغط على الجدران والأرضية للخارج، فإذا وجد شقا أو وصلة غير محكمة خرج إلى التربة. ومع الوقت قد يغسل التربة تحت الأرضيات والقواعد القريبة.
وفي الاتجاه المعاكس، رطوبة التربة وما فيها من أملاح قد تدخل إلى الخرسانة من الخارج، فتصل إلى حديد التسليح وتسبب صدأه، أو تصل إلى المياه المخزنة نفسها. لذلك يتعامل التصميم مع الخزان على أنه منشأ لحجز المياه، لا مجرد غرفة خرسانية تحت الأرض.
| خط الحماية | وظيفته | متى ينفذ |
|---|---|---|
| خرسانة كثيفة جيدة الدمك | خط الدفاع الأول ضد النفاذية | أثناء الصب |
| شريط منع التسرب | إغلاق وصلات الصب بين الأرضية والجدران | قبل صب الأرضية |
| جلبات المواسير | إغلاق مكان مرور المواسير عبر الجدران | قبل صب الجدران |
| العزل الخارجي | حماية الخرسانة من رطوبة التربة وأملاحها | قبل الردم |
| الدهان الداخلي | طبقة مناسبة لملامسة مياه الشرب | بعد الاختبار والتنظيف |
الخرسانة نفسها خط الدفاع الأول
لا توجد طبقة عزل تعوض خرسانة سيئة. الخزان يحتاج خلطة يحددها المهندس الإنشائي، ودمكا جيدا بالهزاز حتى لا تتكون فراغات حول الحديد، ومعالجة كافية بعد الصب تقلل التشققات.
ويحدد المخطط الإنشائي الغطاء الخرساني فوق حديد التسليح. على سبيل المثال، يشترط كود ACI 318، الذي بني عليه كود الخرسانة السعودي، غطاء لا يقل عن 75 مم للخرسانة المصبوبة مباشرة على التربة والملامسة لها بشكل دائم. البسكوت (الفواصل) تحت الحديد هي ما يضمن هذا الغطاء فعلا في الموقع.
ولأن الخزان يصب غالبا على مرحلتين أو أكثر، فإن استلام الخرسانة عند وصولها مهم هنا بشكل خاص. شرحنا خطواته في دليل فحص الخرسانة الجاهزة عند وصولها للموقع.
شريط منع التسرب عند وصلات الصب
الأرضية تصب أولا، ثم الجدران فوقها. الخط الذي يلتقي فيه الصب القديم بالجديد هو أضعف نقطة في الخزان، لأن الخرسانتين لا تلتحمان التحاما كاملا. لهذا يثبت شريط منع التسرب (Waterstop) في هذه الوصلة قبل صب الأرضية، بحيث يدخل نصفه في الأرضية ويبقى النصف الآخر ليدخل في الجدار.

ما نراجعه قبل الصب:
- أن الشريط مستمر حول محيط الخزان كاملا، دون فراغات عند الزوايا.
- أن الوصلات بين قطع الشريط منفذة بالطريقة التي يحددها المصنع، لا بالتراكب العشوائي.
- أنه مثبت جيدا بالحديد حتى لا ينحني أو يتحرك أثناء الصب والدمك.
- أنه نظيف من الزيوت والأتربة، وأن الخرسانة تحيط به جيدا عند الصب.
وتوجد أنواع مختلفة: أشرطة PVC تصب داخل الخرسانة، وأشرطة تنتفخ عند ملامسة الماء فتغلق الفراغ. نوع الشريط وموقعه يحددهما التصميم ونشرة المنتج.
جلبات المواسير: النقطة التي ينساها كثيرون
كل ماسورة تخرج من الخزان أو تدخله، سواء للتغذية أو للمضخة أو للفائض، تمر عبر جدار خرساني. إذا ثقب الجدار بعد الصب ثم أغلق بالمونة، أصبح مكان الماسورة طريقا محتملا للتسريب.
الأصح أن تثبت جلبة (Sleeve) ذات حلقة مانعة للتسرب في مكانها قبل صب الجدار، وتصب الخرسانة حولها. لذلك يجب أن تحدد مسارات المواسير ومناسيبها مع السباك قبل صب الجدران، لا بعد ذلك.
العزل الخارجي قبل الردم
العزل الخارجي يحمي الخرسانة من رطوبة التربة وأملاحها. وقد يكون لفائف بيتومينية، أو أنظمة عزل تثبت قبل الصب، أو دهانات عزل بحسب ما يحدده التصميم وتقرير التربة. في كل الحالات تنطبق هذه القواعد:
- تجهيز سطح الخرسانة قبل العزل: إزالة بقايا الشدات، ومعالجة التعشيش، وسد فتحات الربط بمونة مناسبة.
- التراكب بين اللفائف بالمقاس الذي تحدده نشرة المنتج، مع تقوية الزوايا والوصلات.
- حماية العزل قبل الردم بألواح أو طبقة حماية حتى لا تمزقه حجارة الردم.
- عدم الردم قبل استلام العزل وتصويره.

وللمقارنة، نفس منطق العزل تحت الأرض ينطبق على القواعد والميدات، وشرحناه في دليل عزل القواعد والميدات قبل الردم.
الدهان الداخلي: مياه الشرب لها شروطها
داخل الخزان لا يستخدم أي دهان عزل متاح في السوق. المياه المخزنة ستشرب أو تستخدم في الطبخ، لذلك يجب أن يكون المنتج معتمدا لملامسة مياه الشرب، مثل المنتجات الحاصلة على شهادة NSF/ANSI/CAN 61 أو ما يعادلها من اعتمادات معترف بها.
اطلب نشرة المنتج وشهادته قبل التنفيذ، والتزم بعدد الطبقات ومدة الجفاف التي تحددها النشرة قبل ملء الخزان. وبعد الدهان يغسل الخزان ويطهر قبل الاستخدام.
اختبار الامتلاء قبل الردم
اختبار الامتلاء هو الدليل العملي على أن الخزان لا يسرب. ويعرف المعهد الأمريكي للخرسانة إجراءات هذا الاختبار للمنشآت الحاجزة للمياه في مواصفة ACI 350.1، ومن مبادئها أن الاختبار يجرى بعد اكتمال المنشأ ووصول الخرسانة إلى المقاومة المحددة، وأن كل خلية في المنشأ متعدد الخلايا تختبر منفردة.
- ملء الخزان بالماء إلى المنسوب التشغيلي بعد اكتمال الصب ووصول الخرسانة إلى المقاومة المطلوبة.
- ترك فترة استقرار، لأن الخرسانة الجافة تمتص جزءا من الماء في البداية.
- تسجيل المنسوب في بداية فترة الاختبار ونهايتها، مع مراعاة التبخر.
- فحص الوجه الخارجي للجدران والأرضية بحثا عن بقع رطبة أو رشح.
- إصلاح أي رشح بطريقة يعتمدها المهندس، ثم إعادة الاختبار.
مدة الاختبار وحدود القبول يحددها المهندس ومواصفات المشروع. ما نوصي به دائما هو إجراء الاختبار قبل الردم وقبل العزل الخارجي النهائي إذا سمح التصميم بذلك، لأن الرشح الذي تراه اليوم على وجه الجدار لن تراه بعد أن يغطيه التراب.
قائمة استلام الخزان قبل الردم
- محضر استلام التسليح والغطاء الخرساني وشريط منع التسرب قبل كل صبة.
- محاضر استلام الخرسانة واختباراتها لكل صبة.
- جلبات المواسير في أماكنها ومناسيبها حسب مخطط السباكة.
- نتيجة اختبار الامتلاء موقعة من المشرف.
- استلام العزل الخارجي وطبقة الحماية بالصور.
- نشرة الدهان الداخلي وشهادة اعتماده لمياه الشرب.
- فتحة الخزان بمنسوب أعلى من الأرضية المحيطة وغطاء محكم يمنع دخول مياه الغسيل والأتربة.
أخطاء شائعة تكلف لاحقا
- صب الأرضية دون شريط منع التسرب، ثم محاولة علاج الوصلة من الداخل بالدهان فقط.
- ثقب الجدران للمواسير بعد الصب.
- الردم مباشرة بعد الصب دون اختبار امتلاء.
- استخدام دهان بيتوميني عادي داخل خزان مياه الشرب.
- وضع الخزان قريبا من خزان الصرف أو تحت مسار مياه الأمطار دون دراسة.
وإذا كانت فيلتك تتضمن مسبحا، فالمبادئ قريبة جدا من الخزان، وشرحناها في مراحل بناء المسبح الخرساني. أما الحمامات والمطابخ فلها دليل منفصل: العزل المائي للحمامات والمطابخ.
من مشروعنا في حي العارض

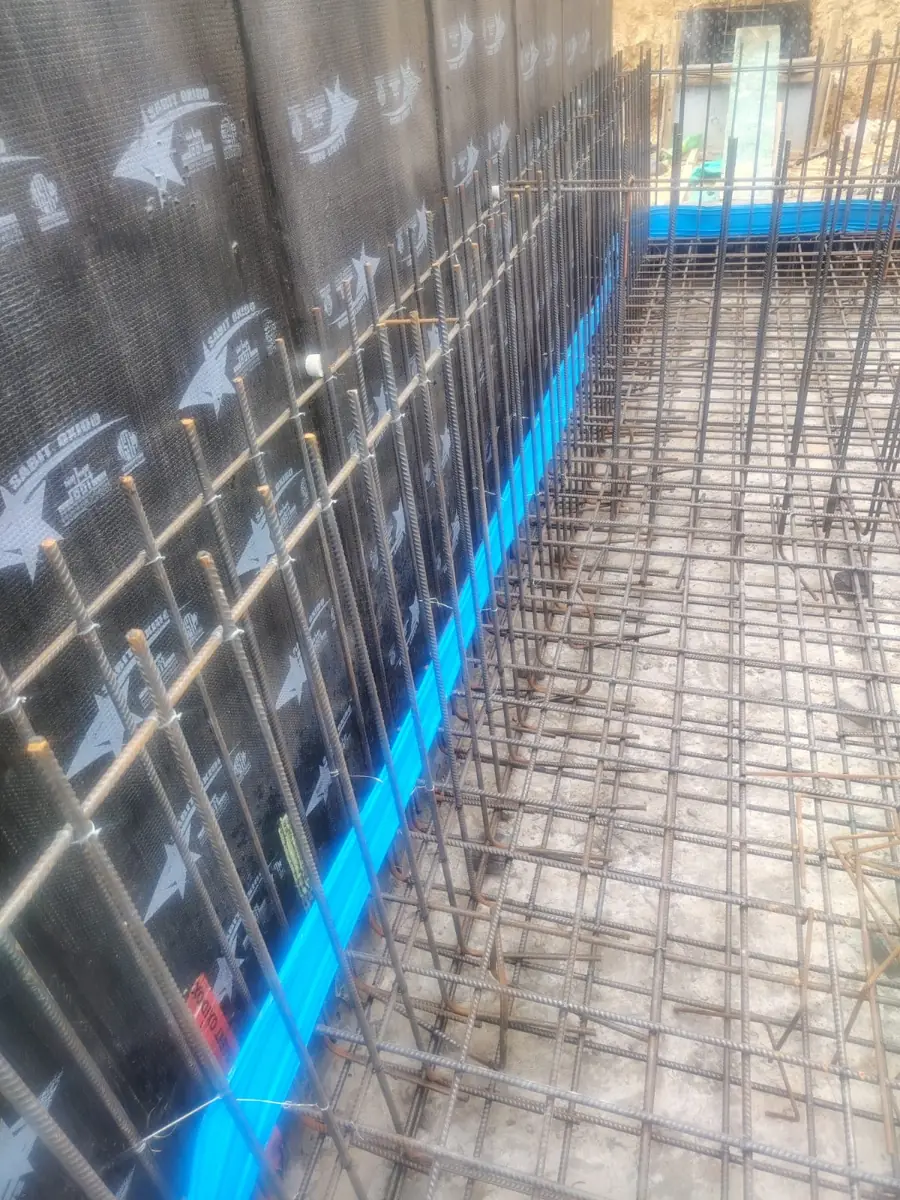

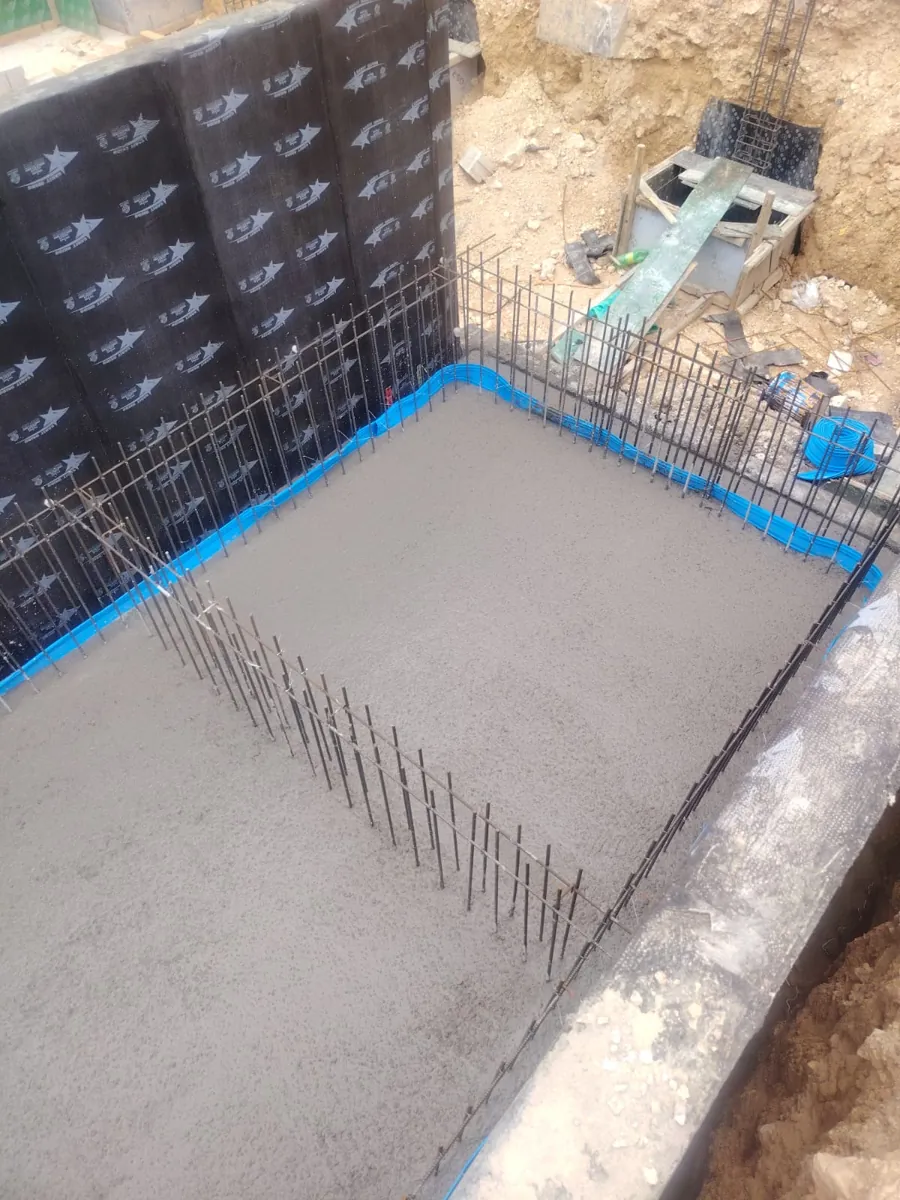

الصورتان في هذا المقال من خزان فيلا في مشروع عظم تنفذه أفق العلا بحي العارض: الأولى قبل صب الأرضية، ويظهر فيها تسليح الأرضية وشريط منع التسرب عند قاعدة الجدران والعزل المائي على الجدران، والثانية بعد صب الأرضية. نوثق هذه المراحل بالصور في التقرير الذي يصل إلى المالك قبل الانتقال للمرحلة التالية. تعرف أكثر على نطاق عملنا في صفحة مقاول عظم في الرياض.
تبني فيلا بخزان أرضي في شمال الرياض؟
نسلمك الخزان بمحاضر استلام لكل مرحلة واختبار امتلاء قبل الردم، موثقة بالصور.
واتساب اتصل الآنأسئلة شائعة
هل يكفي العزل من الداخل فقط؟
لا في الغالب. العزل الداخلي يحمي من خروج الماء، لكنه لا يحمي الخرسانة والحديد من رطوبة التربة وأملاحها من الخارج. يحدد المهندس النظام المناسب حسب التصميم وتقرير التربة.
متى يملأ الخزان للاختبار؟
بعد اكتمال الصب ووصول الخرسانة إلى المقاومة المطلوبة، وقبل الردم. يحدد المهندس التوقيت ومدة الاختبار.
ما شريط منع التسرب؟
شريط يثبت في وصلة الصب بين الأرضية والجدران قبل صب الأرضية، فيصبح جزءا من الخرسانة ويغلق المسار الذي قد يتسرب منه الماء عبر الوصلة.
هل يمكن استخدام الدهان البيتوميني داخل الخزان؟
لا يستخدم داخل خزان مياه الشرب إلا منتج معتمد لملامسة مياه الشرب وفق نشرته وشهادته. الدهانات البيتومينية العادية مخصصة للأسطح الخارجية الملامسة للتربة.
كيف أعرف أن خزاني الحالي يسرب؟
من أبسط الطرق إغلاق التغذية ومراقبة المنسوب مدة كافية دون سحب. إذا انخفض المنسوب فاستعن بمختص لتحديد مكان التسريب قبل أي تكسير.
المراجع
- ACI SPEC-350.1-22: اختبار إحكام المنشآت الخرسانية الحاجزة للمياه (معاينة)
- كود البناء السعودي SBC 302: الاختبارات والتفتيش الإنشائي (أمانة منطقة الرياض)
- Kiwa: شهادة NSF/ANSI/CAN 61 لمكونات أنظمة مياه الشرب
- NSF: معايير الأثر الصحي للدهانات والطلاءات الملامسة لمياه الشرب
آخر تحديث: 25 أكتوبر 2026. تاريخ الاطلاع على المراجع: أكتوبر 2026. المعلومات هنا إرشادية للمالك، والمرجع في كل مشروع هو المخطط الإنشائي المعتمد ومواصفات المشروع وتوجيهات المهندس المشرف.
